Om prosjektet
Dam Valldalen er en av Norges 10 største dammer og et av damanleggene det stilles strengest sikkerhetskrav til. Tiltaket er en myndighetspålagt sikkerhetsmessig oppgradering av damanlegget.
Evnen til å avlede flomvann slik at ikke vannstanden i magasinet stiger ukontrollert er noe av det aller viktigste for å trygge dammer. Vi bygger nå for en fremtidsrettet og robust flomhåndtering i dam Valldalen og videre ned i vassdraget.
Hva skal gjøres?

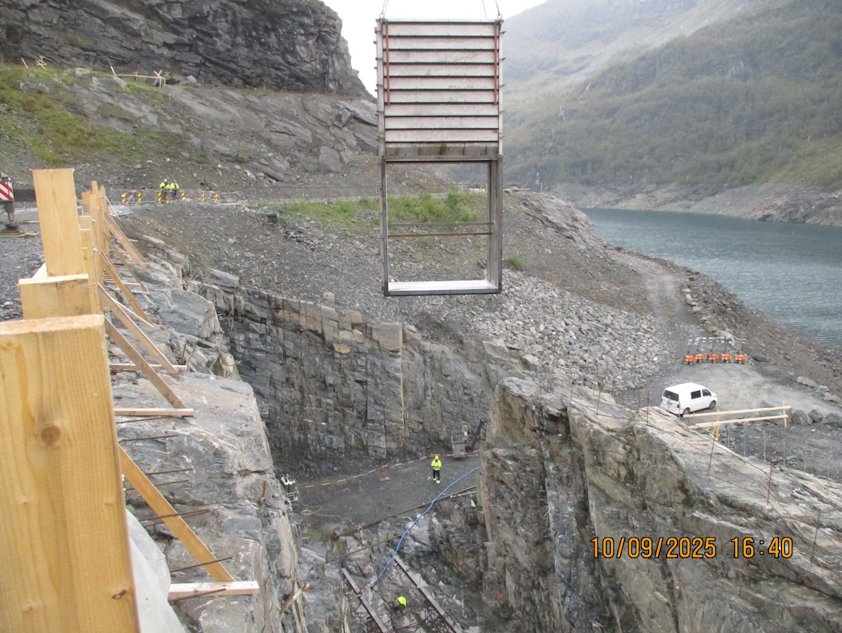

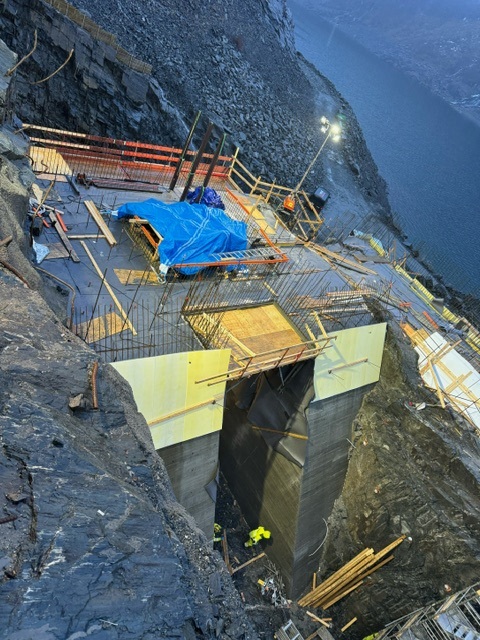

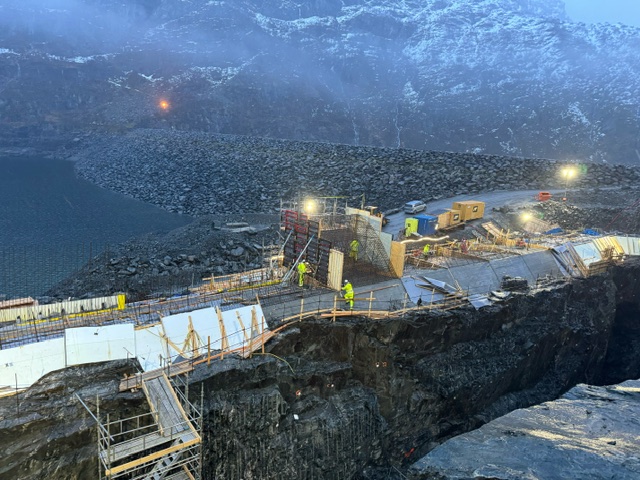

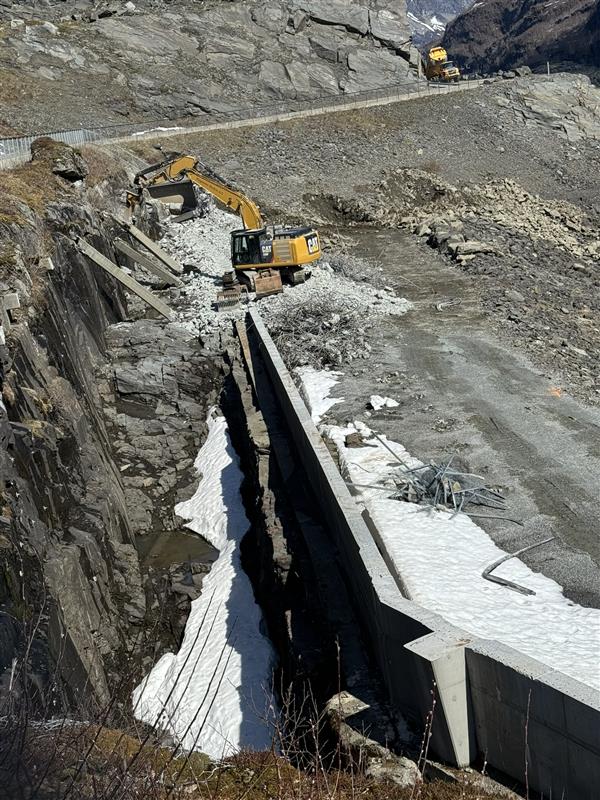

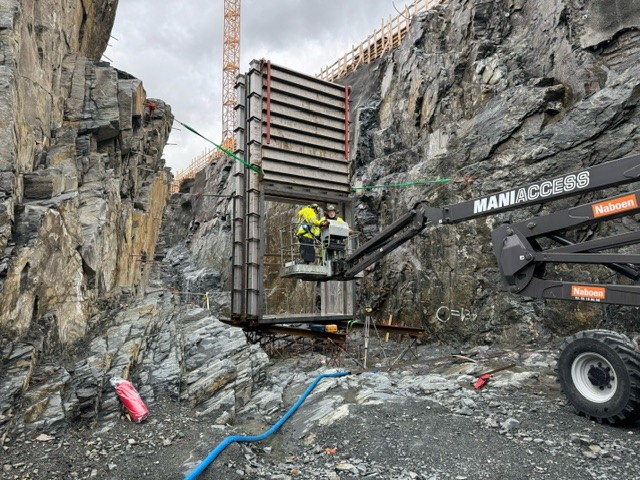

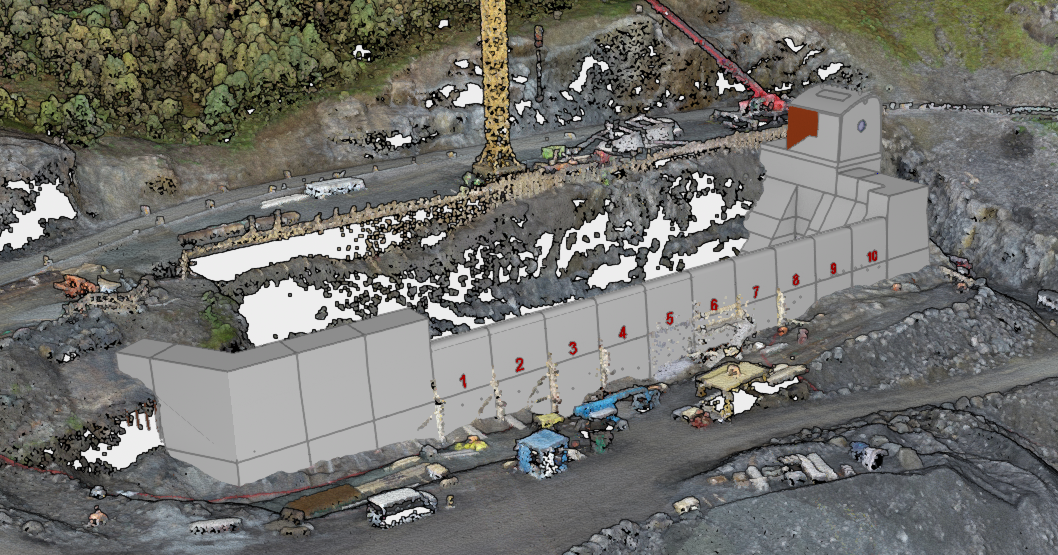

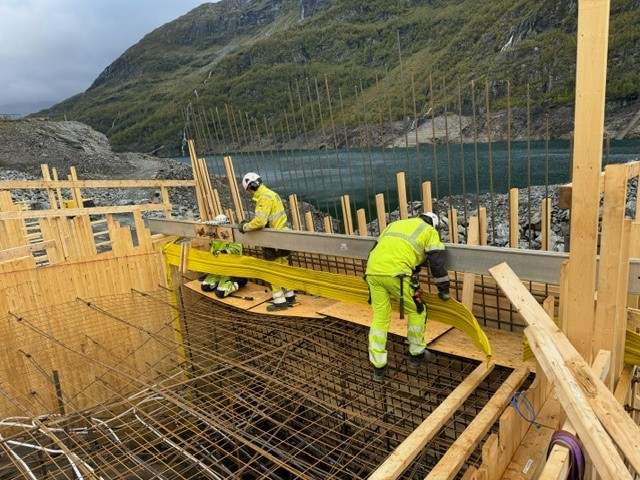

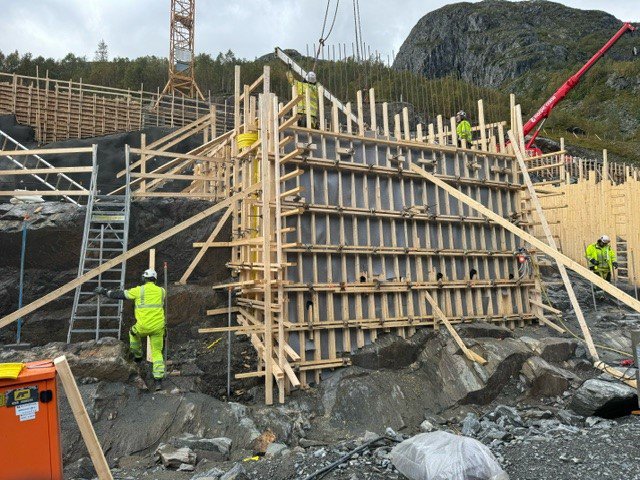

Eksisterende betongoverløp skal rives, saneres og erstatttes av et nytt betongoverløp som bygges i tråd med dagens krav til dammer. Det blir en langt større konstruksjon enn dagens. I bunn av dammen kommer en tappeluke for flom- og beredskapsmessig tapping.

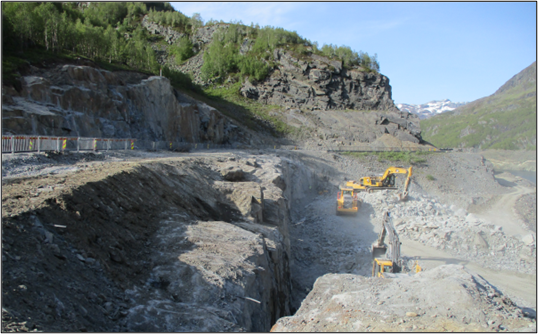

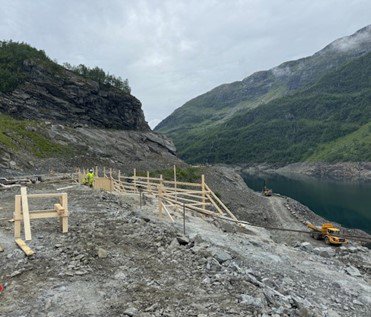

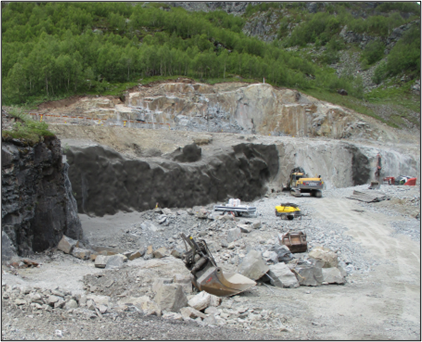

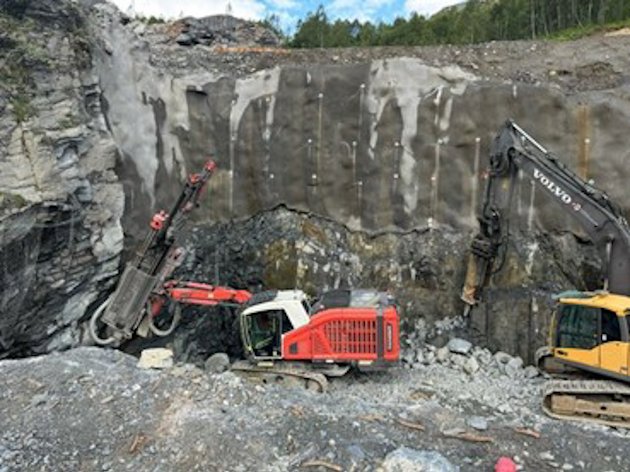

Innløpsbassenget for flomvann skal betydelig utvides ved sprengning innover i terrenget og og nedover.

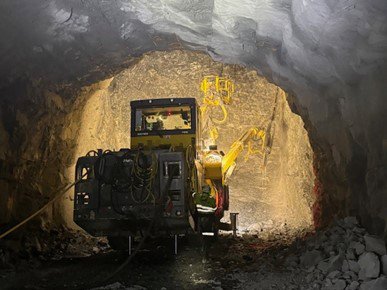

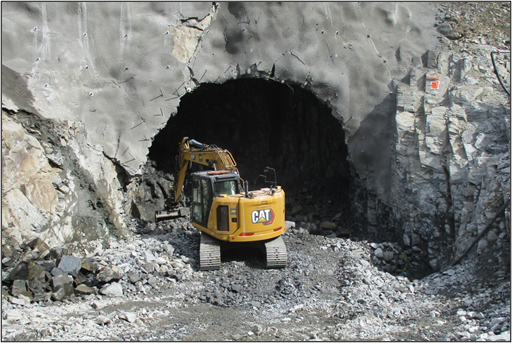

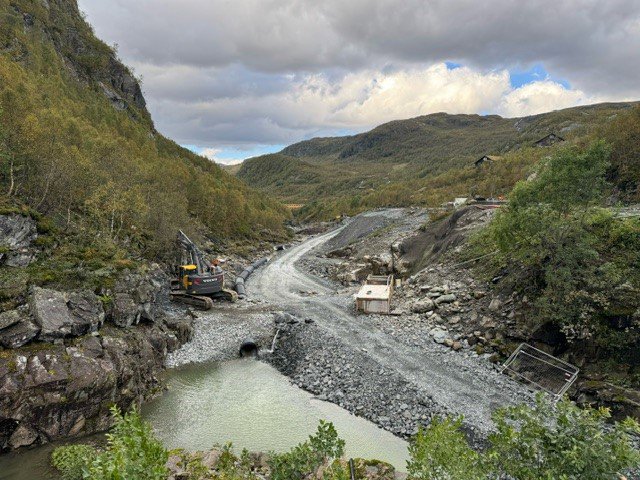

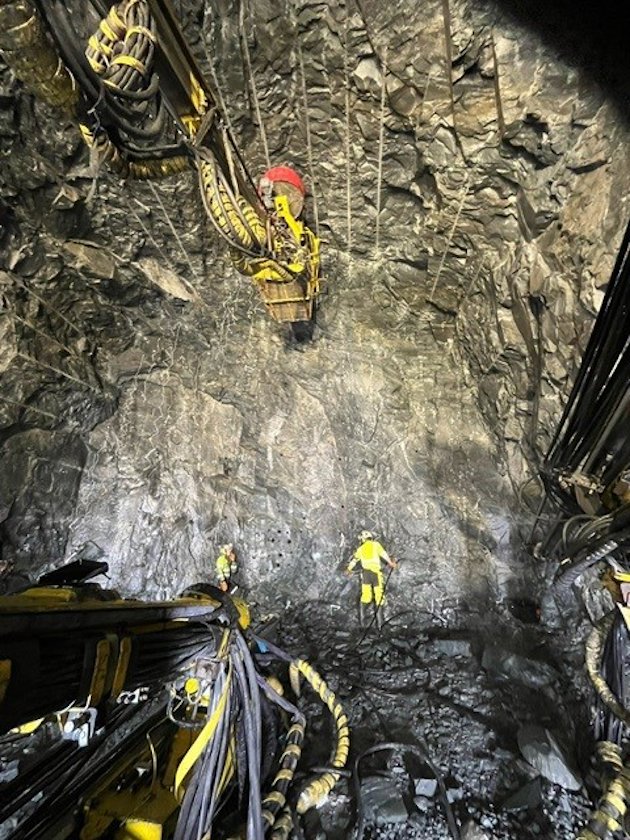

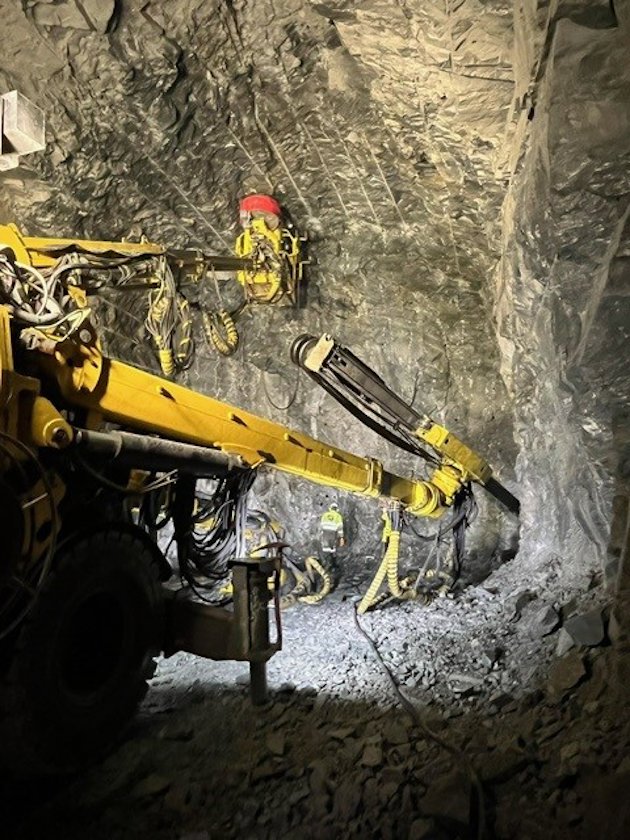

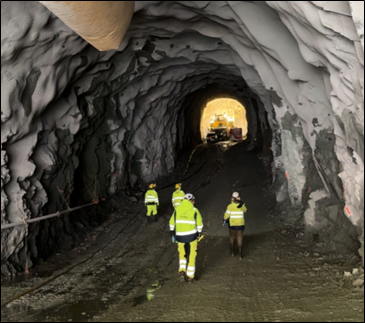

Og det skal drives en ny flomtunnel på 57 m2 fra elva nedenfor dammen. I fremtiden vil derfor flomvannet ha to mulige veier ut: Gjennom den opprinnelige flomsjakten og gjennom ny flomtunnel.
Påvirkning lokalt

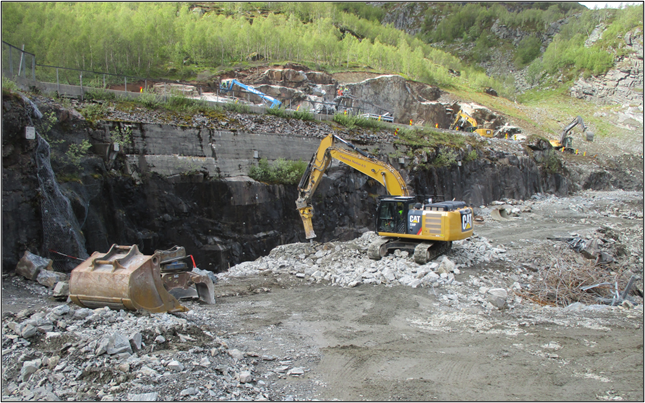

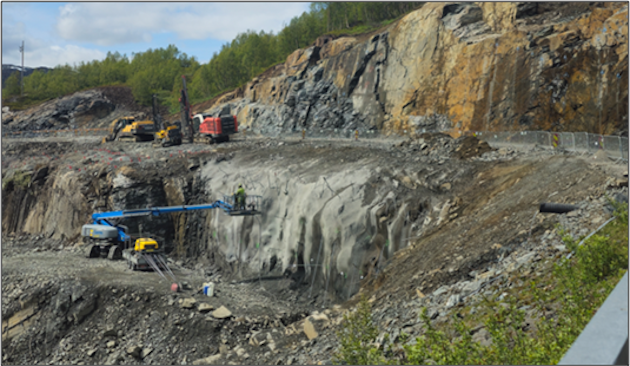

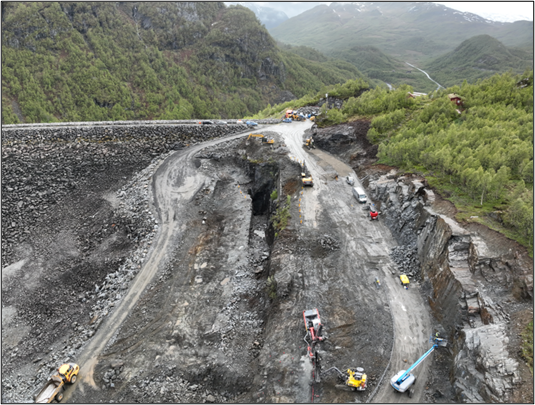

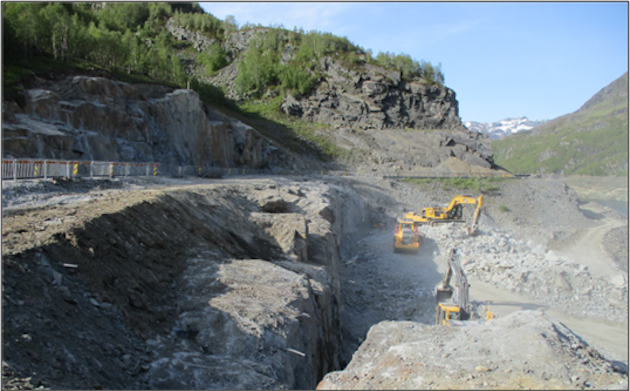

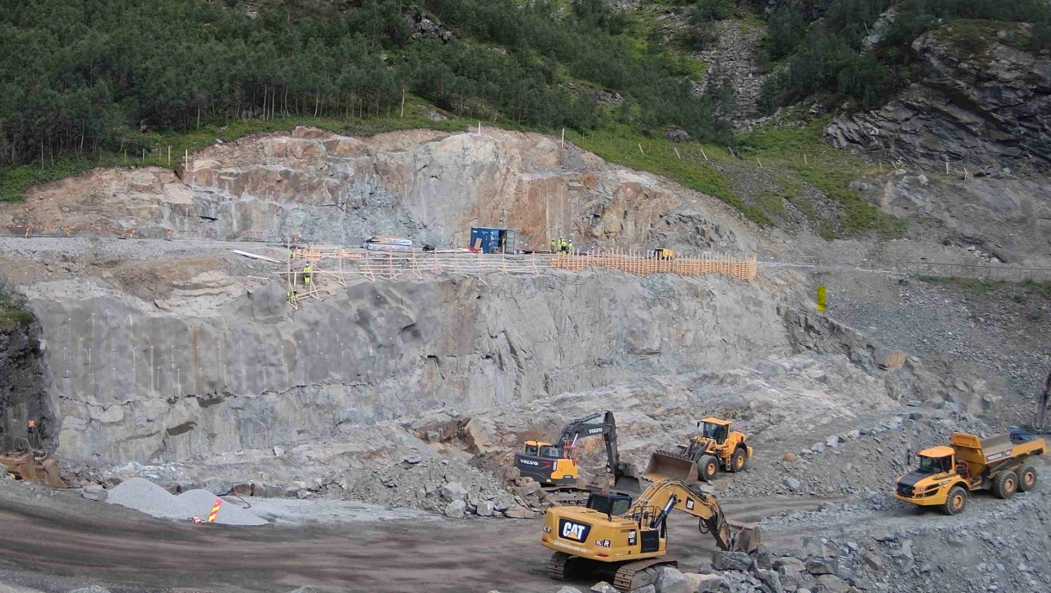

Det blir sprengningsarbeid fra slutten av April og til august. Det blir i samme periode tung og hyppig trafikk av lastebiler som frakter sprengstein ut fra Valldalen, vi ber om forståelse for ulempene og ber alle respektere en midlertididig fartsbegrensning på 30 km/t for å unngå farlige hendelser i trafikken.
Prosjektoppdateringer
Hydro har inngått kontrakt med AF Gruppen om anleggsarbeidene på vegne av Hydro og hovedeier Lyse Kraft. AF Gruppen er en av landets ledende entreprenører og har lang erfaring fra store kraftprosjekt.
Det første som skjer er forberedende arbeider i elveleiet inn mot damfoten. Dette blir gjort i tiden frem mot påske, før snøsmeltingen tiltar. Det vil ikke bli stående maskiner på vinterparkeringen i påsken 2025.

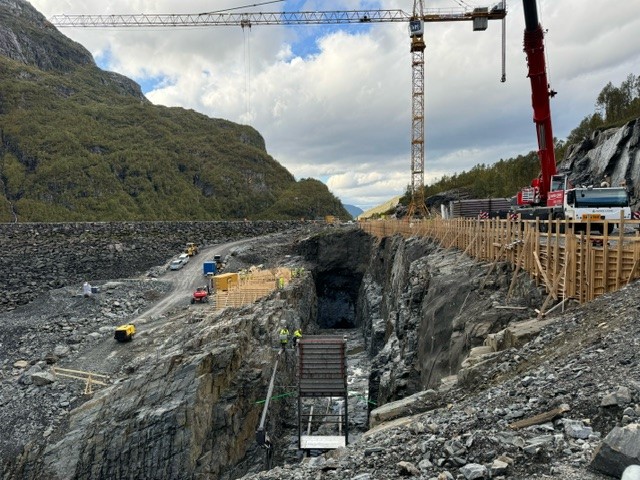

Onsdag etter påske starter arbeidet for fullt. Det planlegges rask oppstart av tunnelarbeider nede ved damfoten, og omlegging av vei oppe ved dammen.
Veien vil være operativ for trafikkavvikling fra 1. juni som tidligere kommunisert. Veien vil bli liggende innenfor anleggsområdet, og Hydro vil i den nærmeste tiden etablere en plan for trafikkavvikling som ivaretar både brukerbehov og sikkerheten ved ferdselen gjennom anleggsområder. Dette skjer i dialog med Ullensvang kommune.

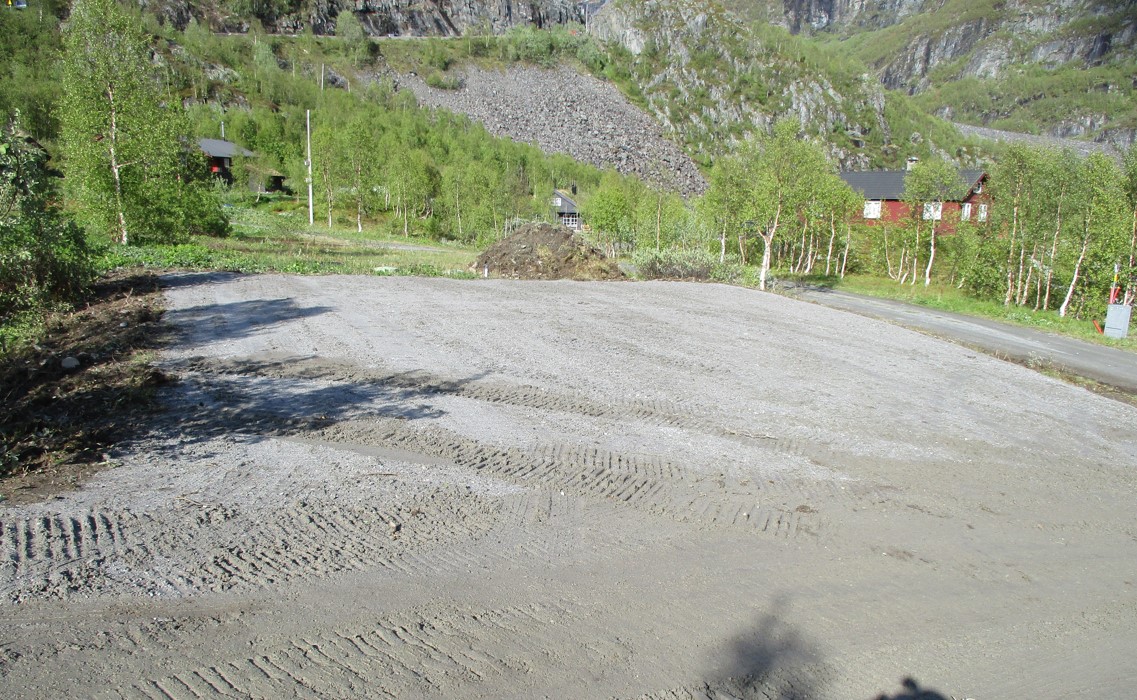

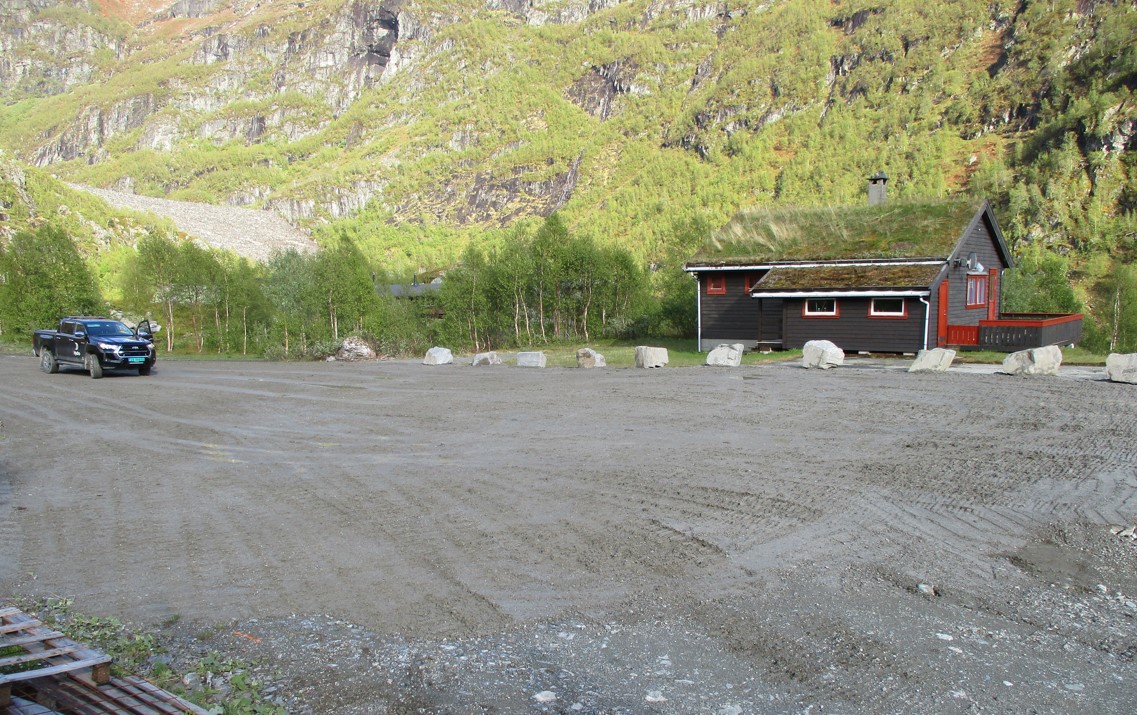

I løpet av en måneds tid vil kontor- og riggområdet være etablert på Hydros eiendom («vinterparkeringen») og Einungsstølen. Vi oppfordrer derfor til at «vinterparkeringen» og Einungstølen ryddes for utstyr innen tirsdag 22. april.
Hydro mottok 3.12.2024 godkjent detaljplan for landskap og miljø fra Norges vassdrags- og energidirektorat, NVE. Planen konkretiserer hvordan Hydro skal bygge anlegget slik at landskap og miljø ivaretas på best mulig vis.
…det vil bli sprengning 2 – 3 ganger per dag og betydelig lastebiltransport med kjøring av masser langs Valldalsveien ut E134 og videre til Vågslid.
- Norges vassdrags- og energidirektorat (NVE) som har pålagt dameier å gjennomføre prosjektet for å tilfredsstille nye og skjerpede krav til damsikkerhet. NVE har tilsyn med den tekniske og miljømessig utførelsen av arbeidet
- AF-Gruppen er hovedentreprenør i prosjektet
- Lysaker & Thorrud AS leverer tappeluken
- Norconsult er rådgivende ingeniør
- Hydro Energi AS har prosjekt- og byggeledelse
Oppdatert: 15. april 2025
